地下室后澆帶止水鋼板實操演練

一、工程概況
    本工程主要由2棟18層高層、8棟6層住宅、10棟3層別墅、1棟3層幼兒園及地下室層組成,總建筑面積106 948.92m=其中地下室建筑面積為35 433m=,地下9-10#樓-1F層高為5.45m,14#-17#,20#-23#,28#,30#-38#樓地下室夾層為3.5m, -1F層高為2.7m  9-10#樓層數為18層,建筑高度均為55.75m ;14#-17#,20#-23#層數均為6層,建筑高度均為19.80m;28#,30#-38#樓層數均為3層,建筑高度均為9.60m本工程防水等級配電設備房為一級,其他部分地下室為二級,地下室承臺、底板、基礎梁、頂板、梁及地下室側墻等結構構件采用自防水混凝土澆筑,設計抗?jié)B等級P6(地下一層部分),P8(地下二層部分沁后澆帶兩側結構構件的模板和支撐,必須待后澆帶封閉且混凝土強度達到100%設計要求后方可予以拆除待后澆帶兩側混凝土澆筑至少60天后,將后澆帶兩側的混凝土表面沖洗干凈,清除浮漿、石塊等雜物,采用比設計混凝土強度等級提高一級的早強、補償收縮混凝土澆筑,潮濕養護不少于28天為確保安全,設有后澆帶的跨間,其模板必須待后澆帶的混凝土達到設計強度后方可拆除、

二、特點

1、新型的止水鋼板支架,在底板鋼筋綁扎好后可一次性安裝到位,大大地提高了施工效率。
2、新型的止水鋼板支架,多了兩道縱向鋼筋,使得鋼絲網片綁扎更加牢固,減少了漏漿現象。
3、新型的止水鋼板支架成一體式,提高了止水鋼板的穩定性,減少了滲水現象此方法適用于平面尺寸較大和形狀較為復雜的地下室底板后澆帶的施工。

三、原理
    將固定止水鋼板的鋼筋與鋼板網組合成一體,施工時可一次性安裝到位,大大提高了施工效率,減少了漏漿和滲水現象。

四、工藝流程與操作要點

1、工藝流程
      墊層面放線一后澆帶兩側砂漿條施工一底板底層鋼筋綁扎一安裝下層定型鋼筋網片一止水鋼板固定,采用間距ZOOOnnn的斜向鋼筋頭14與板筋焊接一安裝上層定型鋼筋網片一鋼絲網上側木方安置一后澆帶兩側混凝土施工一后澆帶處混凝土余漿清理一后澆帶兩側混凝土養護一后澆帶蓋模板保護鋼筋一后澆帶混凝土澆筑及養護。

2、作業條件
      (1)地下室后澆帶部位土方開挖人工修整至設計標高(?)鋪攤塊石或碎石墊層,澆筑(:15混凝土墊層(3)當設計在底板下設置防水層時,防水層施工完畢、(4)地下水應降至施工面標高以下SOOnnn,且保持后澆帶墊層干燥(5)地下室底板后澆帶兩端應用磚砌筑排污井,通過水泵降水,防止基坑邊土方和泥漿水流人后澆帶(6)在后澆帶素混凝土墊層面彈出中心線,控制后澆帶平面尺寸。

五、工藝要點

1、墊層面放線
      地下室底板后澆帶處的墊層應為混凝土墊層,墊層的寬度比后澆帶兩邊各寬300nnn底板鋼筋綁扎前,應根據設計圖標注位置,在墊層面或防水保護層面上彈出后澆帶位置線。

2、后澆帶兩側砂漿條施工
      底板鋼筋綁扎前需施工后澆帶兩側的砂漿條,砂漿條尺寸為40nnnx40nnn砂漿條施工前,應在墊層面或防水保護層面上彈出砂漿條的位置線,確保砂漿條橫平豎直砂漿條施工完成后要注意成品保護,防止遭到破壞,導致底板混凝土澆筑時出現漏漿現象。

3、底板底層鋼筋綁扎
      底板鋼筋根據圖紙要求進行綁扎,鋼筋綁扎必須結實、牢固。

4、安裝下層定型鋼筋網片
      鋼筋網片由兩根4m長的縱向鋼筋、鋼筋頭、4m長鋼絲網、4m長的密目鋼絲網組成制作鋼絲網體系時,嚴格控制焊接在縱向鋼筋上的鋼筋頭間距,要求鋼筋頭的間距不得大于1 OOOnnn鋼筋頭焊接完成后綁扎一層4m長鋼絲網,要求綁扎必須結實牢固,鋼絲網綁扎完成后用密目鋼絲網再綁扎一層成型鋼絲網安裝時要注意對鋼絲網進行保護,防止后期澆筑底板混凝土時出現漏漿現象、

5、止水鋼板固定
      通過斜向鋼筋頭與板筋的焊接實現止水鋼板的固定,14鋼筋頭的間距為2OOOnnn。

6、安裝上層定型鋼筋網片

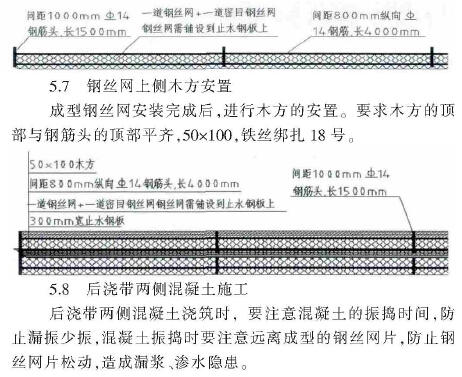

    鋼筋網片由兩根4m長的縱向鋼筋、鋼筋頭、4m長鋼絲網、4m長的密目鋼絲網組成制作鋼絲網體系時,要嚴格控制焊接在縱向鋼筋上的鋼筋頭間距,要求鋼筋頭的間距不得大于1 OOOnnn鋼筋頭焊接完成后綁扎一層4m長鋼絲網,要求鋼絲網覆蓋到止水鋼板上部,覆蓋寬度)100nnn,鋼絲網綁扎必須結實牢固,綁扎完成后用密目鋼絲網再綁扎一層成型鋼絲網安裝時要注意對鋼絲網的保護,防止后期澆筑底板混凝土時出現漏漿現象。

8、后澆帶兩側混凝土施工
    后澆帶兩側混凝土澆筑時,要注意混凝土的振搗時間,防止漏振少振,混凝土振搗時要注意遠離成型的鋼絲網片,防止鋼絲網片松動,造成漏漿、滲水隱患。
9、后澆帶處混凝土余漿清理
    后澆帶兩側混凝土澆筑完成后,需清除后澆帶內的垃圾,并鑿除留置在后澆帶內的浮漿。
10、后澆帶兩側混凝土養護
    后澆帶兩側混凝土澆筑完成后,及時對混凝土進行養護。
11、后澆帶蓋模板保護鋼筋
    后澆帶兩側混凝土施工結束后,用模板將后澆帶封蓋起來,對后澆帶鋼筋進行保護。
12、后澆帶混凝土澆筑及養護
    后澆帶混凝土澆筑前,對后澆帶內垃圾進行清理。結合面應采用粗糙面;結合面應清除浮漿、疏松石子、軟弱混凝土層,并應清理干凈;結合面處應采用灑水方法進行充分濕潤,并不得有積水;施工縫處已澆筑混凝土的強度不應小于1.2MPa;后澆帶混凝土強度等級及性能應符合設計要求。混凝土澆筑后應及時進行保濕養護,保濕養護可采用灑水、覆蓋、噴涂養護劑等方式。
