亚洲区欧美区_污视频网址_日韩视频在线观_午夜精品久久久久久久99热黄桃_www激情_91av视频网站_国产性猛交_扒开美女狂揉下部_精品99在线_久久久蜜桃_中日韩av电影_国产精品自拍第一页_18深夜在线观看免费视频_日韩在线电影一区二区_又黄又爽的视频

全國服務熱線:0317-4407678
施工現場
當前位置:網站首頁 > 施工現場 > 正文
干貨分享教你搞清楚人防施工注意事項

人防工程施工注意事項
防空地下室施工須按《人民防空地下室設計規范》(GB50038-2005)、《人民防空工程施工及驗收規范》(GB50134-2004)、《人民防空工程質量檢驗評定標準》、《地下防水工程質量驗收規范》(GB50208-2002)等有關設計和施工規范施工。施工圖須按人防主管部門或其委托審查機構審查合格,方可施工。結合施工現場檢查情況,本文將以人防土建、安裝及安全施工三個方面具體闡述在實際施工中遇到的有關問題。
第一部分:人防土建施工
一、說明
1.為保證施工質量,工程施工中應對隱蔽工程進行跟蹤并作好記錄,并應進行中間或分項檢驗,合格后方可進行下一工序的施工。
2.人防工程在土建施工階段涉及到各專業的預埋件較多,施工前應認真核對圖紙會審,各專業分工明確。設備安裝工程應與土建工程緊密配合,土建主體工程結束并檢驗合格后,方可進行設備安裝。
3. 門框梁、柱鋼筋及箍筋必須按照人防規范或圖紙設計要求施工。
二、鋼筋混凝土施工
1、人防工程施工所采用的模板及支架必須具有足夠的強度、剛度和穩定性;保證工程結構和構件各部分形狀、尺寸和相互位置的正確;模板的接縫不應漏漿;模板及其支架在安裝過程中,必須設置防傾倒的臨時固定設施。
2、鋼筋搭接處,應在中心和兩端用鐵絲扎牢;綁扎或焊接的鋼筋網和鋼筋骨架,不得有變形、松脫和開焊;各受力鋼筋之間的綁扎接頭位置應相互錯開。
3、大體積混凝土的澆筑應合理分段進行,使混凝土沿高度均勻上升;澆筑應在室外氣溫適中時進行,混凝土澆筑溫度不宜超過28攝氏度(混凝土50mm處)。
4、工程口部、防護密閉段、采光井、水庫、水封井、防毒井、防爆井等有防護密閉要求的部位,一次整體澆筑混凝土。
三、底板澆注
1、根據底板荷載主要系由下向上承受水壓力、人防等效靜載等荷載,在梁板體系中,底板、頂板上層鋼筋應從梁的上層主筋下方穿過,反梁時,詳見RF-GS-03,控制好梁的軸線位置、截面尺寸、標高??刂坪玫装濉㈨敯迕娼畹拈g距,按施工圖紙及相關規范要求布置φ8@450 X 450mm 梅花型拉結鋼筋,拉結鋼筋應拉住最外層受力鋼筋及支撐體系鋼筋(馬凳 φ14@750 X 750mm)(見設計規范第4.11.11條或圖紙要求施工)
2、平時使用的出入口及防護單元之間洞口如若采用構件封堵,應在鋼筋綁扎階段注意封堵框的預埋,在底板后澆面層應按設計選用的圖集設置封堵凹槽。
3、在底板混凝土澆筑前按施工圖紙將臨空墻、密閉墻、人防水池側壁、防護單元隔墻等人防墻體鋼筋進行預埋。預埋時,墻體鋼筋的錨固應符合施工圖紙跟相關規范要求,應伸入底板,對錨。同時注意②號鋼筋的位置,應在抗沖擊波的一側,即非人防區的一側。單片Q1、Q2系列墻體有暗梁及不大于6米人防構造柱,當墻體底部、頂部無梁時,應按施工圖紙要求配筋。墻體的交接處跟轉角的鋼筋詳見RF-GS-03,人防墻詳見RF-GS-07。
4、人防工程口部,人防門的門框柱鋼筋、門檻鋼筋應在底板混凝土澆筑前按施工圖紙及相關規范要求成型,注意門檻箍筋(手槍箍)應該是閉口、封閉箍??刂坪闷溟T檻的標高、截面尺寸、應滿足門框、門扇的安裝、開啟。
5、在底板鋼筋綁扎階段應注意在人防門的門洞四角應加上45度的2φ16斜角筋,≥500mm厚的門洞應3φ16,且長度不小于1000mm,不得漏埋。
6、防爆地漏、呼喚銨鈕及下水管預埋:戰時給排水管材應為鍍鋅鋼管;戰時排水防爆地漏為絲接口; 防爆地漏應按施工圖紙的位置、標高進行預埋,防爆地漏面應低于周圍建筑完成地面的50-100mm以上,若無法把握防爆地漏尺寸,建議施工單位對防爆地漏一起與鋼管接好預埋到設計標高后再澆筑底板砼。
7、底板體系中,注意排水溝、集水井等,應按其大樣詳圖施工,詳見RF-GS-05(集水井)、RF-GS-15(排水溝)。排水溝在相鄰的防護單元、人防區與非人防區之間不能貫通。應往各自的集水井處排。
四、側墻澆筑
1、人防墻體中的短管、風管、測量管等預埋件應按施工圖紙中的位置、標高、管件尺寸進行預埋。短管套件的制作時,應注意管邊間的間距應 ≥ 50mm。預埋時,應伸出模板面的50-80mm左右,管件的翼環選用 ≥ 3mm厚的鋼板,高度 ≥ 50mm。穿過人防墻(穿板)的管件,應做密閉處理及剛性防水。風管跟鋼筋搭接處應雙面滿焊。管件的預埋應考慮在水、電、消防、信息監控等管件的數量,人防墻體澆筑后不得后鑿、打洞。
2、防護密閉門門框墻為懸臂板設計時,應注意水平受力筋的直徑、間距、錨固方向及錨固長度;受力筋應配置在外側;且門框墻受力筋宜封閉。同時應注意門洞四角斜向鋼筋的布置;上門框設水平梁時,其方向應朝向人防區內,且應錨入兩邊墻內。
3、臨空墻、門框墻的模板安裝,其固定模板的對拉螺栓上嚴禁采用套管、混凝土預制件等,應使用止水螺桿。

干貨分享教你搞清楚人防施工注意事項

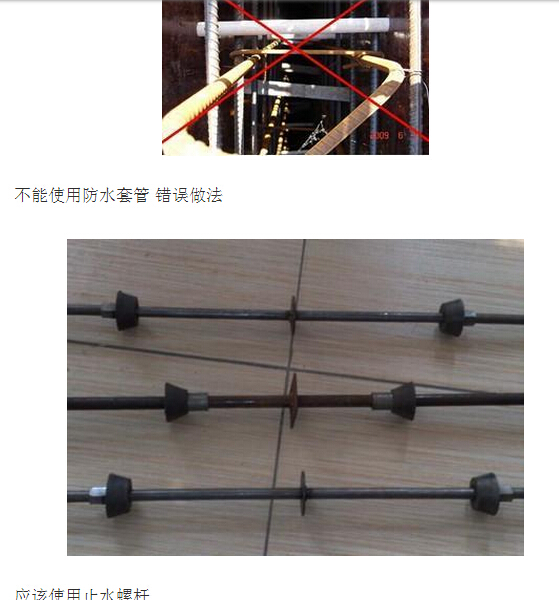

不能使用pvc管 不能使用混凝土預制件

干貨分享教你搞清楚人防施工注意事項

4.人防門的安裝對門框墻的垂直度要求很高,施工單位應與人防門生產廠家密切配合,在支模時注意不得使用大模板, 門框模板支好后施工單位應作復核,若有偏差則需由施工單位會同防護門安裝廠家及時對門框墻垂直、水平作調正,控制在允許偏差以內后再澆筑砼。

5. 為保證人防工程施工質量,防護密閉門、密閉門和活門門框墻、臨空墻必須整體澆筑,不留水平施工縫,后澆帶不能穿過三防段和人防門框應嚴格按照設計圖紙施工RF-GS-02;施工縫不能留在三防段處;施工縫宜留成企口縫,如果留平縫則須設止水鋼板。頂板上留置的伸縮縫不得影響防空地下室的防護密閉功能,染毒集水坑混凝土應一次澆筑到位,混凝土水箱不能在頂板上留施工縫,施工洞口宜設在人孔下得墻上,施工洞口留置應按后澆帶的做法,在墻上埋設止水鋼板,做蓄水試驗。

干貨分享教你搞清楚人防施工注意事項

6. 戰時給排水,供配電以及平時使用的消防,采暖及電氣有關預埋套管不能漏埋,各專業應及時作復核;管線穿越人防圍護結構時應在穿墻處預埋防護密閉套管(加抗力片)。

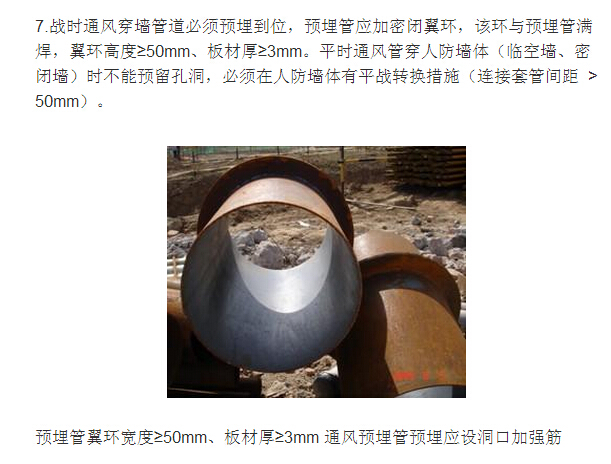

干貨分享教你搞清楚人防施工注意事項

干貨分享教你搞清楚人防施工注意事項

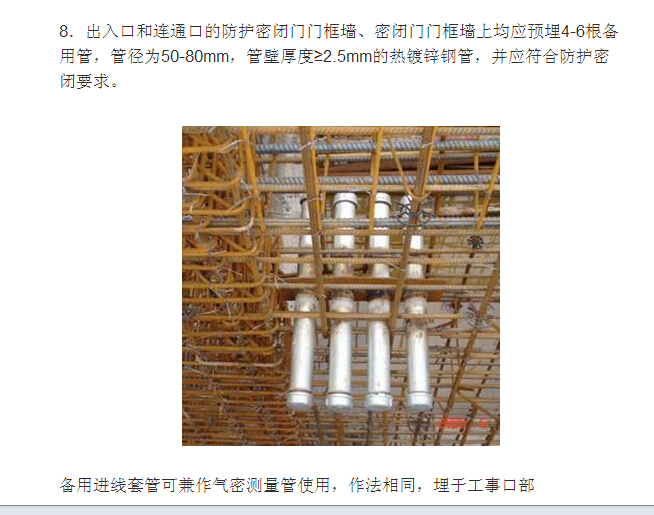

干貨分享教你搞清楚人防施工注意事項

干貨分享教你搞清楚人防施工注意事項

10. 戰時進、排風豎井應該設計、施工一次到位。施工時應注意在豎井內設爬梯;出地面部分作防倒塌棚架結構;地面通風口設多面進風百葉窗,其中靠爬梯側為活置式,口徑≥500×800mm。
11. 排風口部防密門開啟側防爆呼喚銨鈕須在澆筑側墻前預埋到位,防爆電纜井請注意不要漏掉施工。
五、頂板澆筑
1. 頂板吊鉤預埋。各人防門、臨戰封堵在頂板內預埋吊鉤土建施工單位不能漏埋。
2. 在進風口部頂板內超壓測壓裝置DN15鍍鋅鋼管須預埋。
3. 人防頂板、底板不留施工縫,頂板預埋管線應采用熱鍍鋅鋼管跟熱鍍鋅鐵盒。

干貨分享教你搞清楚人防施工注意事項

一、說明
1.為保證人防工程施工質量,人防工程專用防護防化設備的安裝應選擇具有人防安裝資質的施工單位。
2.施工單位在設備安裝時如遇到圖紙設計錯誤或表示不請,須按照設計及施工規范,參照各專業圖集進行安裝。給排水專業參照圖集《07FS02》;通風專業參照圖集《07FK02》;電氣專業參照圖集《07FD02》。
3.在安裝過程中,不得在防護密閉墻及密閉墻上后開洞。
二、消防、給排水的安裝
1、與防空地下室無關的管道不宜穿過人防圍護結構,上部建筑的生活污水管、雨水管、燃氣管不得進入防空地下室。
2、穿過防空地下室頂板、臨空墻和門框墻的管道,其公稱直徑不宜大于150mm,此時在穿墻處應設置剛性防水套管。若管徑大于150mm,在其穿墻(穿板)處應設置外側加防護擋板(抗力片)的剛性防水套管。

干貨分享教你搞清楚人防施工注意事項

3、穿過防空地下室頂板、臨空墻和門框墻的管道,均應在人防內側設置防護閥門;若管道穿過防護單元之間的防護密閉隔墻,應在防護密閉隔墻兩側設置防護閥門(指普通閘板閥或截止閥,工作壓力大于1.0Mpa的鋼芯閥),安裝位置距穿人防墻、板部位不宜大于200mm。

防護閥門指普通閘板閥或截止閥,工作壓力≥1.0Mpa的鋼芯閥,安裝在距穿墻點200mm內
4、穿過人防圍護結構的管道均應采用鋼塑復合管或熱鍍鋅鋼管,不得使用鋁塑復合管、pvc塑材管等。
5、污水出水管上不但要在設置防護閥門,其防護閥門符合本案第3條要求,還應在管道上設置止回閥。
三.采暖通風設備的安裝
1、凡用于人防工程的人防專用防護、防化設備竣工驗收前應安裝到位,且必須采用國家人防定點廠家的產品,由具有人防安裝資質的單位進行安裝。專用防護、防化設備僅限于本省內,若選購外省產品,須到西安市人防工程質量安全監督站進行廠家資質審核,審核通過后方可采用。
2、從清潔區開始第一道手動密閉閥至工程口部的管道及配件,應采用厚度2-3mm的鋼板焊接制作。其焊縫應飽滿、均勻、嚴實。
3、染毒區的通風管道應采用焊接連接。通風管道與通風設備及密閉閥應采用帶密封槽的法蘭連接,其接觸應平整;法蘭墊圈應采用整圈無接口橡膠密封圈,橡膠厚度不應小于4mm。
4、設備安裝前應仔細檢查安裝方向是否正確,特別注意手動密閉閥的安裝,閥門上箭頭標志方向應與沖擊波的方向一致,故在進風口閥門上箭頭指向進風方向,而在排風口卻逆向排風方向。

5、對于一些細小檢測設備也應注意不得漏裝。如室內外壓差測量裝置(位于風機房或防化值班室)、氣密測量管(位于工程口部)及放射性監測管、壓差測量管、尾氣取樣管、增壓管等(位于口部進風管上)。如圖紙上未設計,施工單位可根據圖集《07FK02》確認其具體安裝位置及作法。

6、如若平時特殊需求要使用戰時通風設備,應注意經常清洗和更換設備部件,保證戰時通風質量不受影響。
四、電氣的安裝
1、各人員出入口和連通口的防護密閉門門框墻、密閉門門框墻上均應預埋4-6根備用管,管徑為50-80mm,管壁厚度≥2.5mm的熱鍍鋅鋼管,并應符合防護密閉要求。
2、當防空地下室內的電纜或導線數量較多,且有集中敷設時,可采用電纜橋架敷設的方式。但電纜橋架不得直接穿過臨空墻、防護密閉隔墻、密閉隔墻。當必須通過時應改為穿管敷設,并應符合防護密閉要求。
3、電氣暗配管穿越防護密閉隔墻或密閉隔墻時,應在墻兩側設置密閉過線盒,盒內不得有接頭。過線盒穿線后應密封,并加蓋板。防護密閉接線盒規格:180×150×(50~120),鋼板厚度為3mm。防護密閉接線盒以上混凝土厚度應不小于200mm。

4、由室外地下進、出防空地下室的強電或弱電線路,應分別設置強電或弱電防爆波電纜井。防爆波電纜井應設置在緊靠外墻外側。防爆波電纜井內戰時電源進線套管應按圖紙預埋到位。
5、防空地下室內安裝的變壓器、斷路器、電容器、等高低壓電器設備,應采用無油、防潮設備。
6、戰時三種通風方式顯示箱、控制箱及音響呼喚系統均應按圖施工安裝到位。
第三部分:安全施工
1、人防工程開工前,建設單位應與施工單位簽訂安全生產責任書,分工明確,責任到人。
2、施工單位應制定詳細的安全生產管理制度,此制度應包括安全生產紀律、安全技術措施、安全生產檢查制度、安全教育制度、傷亡報告制度、安全技術交底制度、安全生產例會制度、施工現場電氣安全管理規定、機械設備事故處理規定、防火制度、特種作業人員持證上崗制度、安全生產資金投入管理制度等。
3、在施工過程中,應嚴格安裝各項制度執行,若出現安全問題應及時與我站匯報,不得隱瞞不報。
